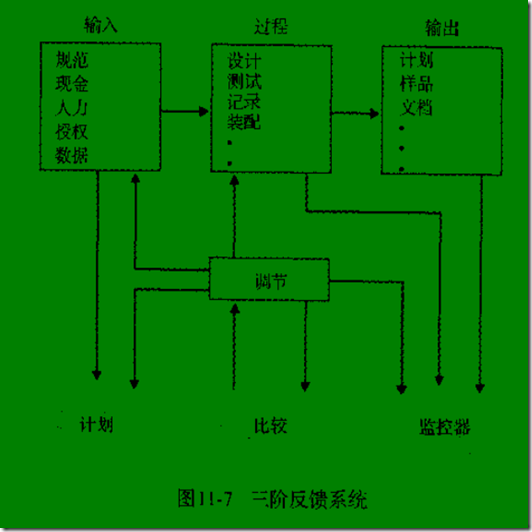

一個項目可能碰到不曾預計的,在項目控制系統設計界限之外的障礙。人們嚴格按照計劃進行,但他們還是不能獲得滿意的結果。這時則需要三階系統。

項目控制中的一下兩個慣例是非常明智的。第一,工作應分成小塊,以允許在合適的頻率下監控進度,可能時間間隔不過兩周;第二,應用有形的可交付成果作為路標來顯示進度。
使用掙值分析法控制項目

1、項目控制中差異分析或掙值分析的應用

差異:與計劃的任何偏差。

差異分析能夠讓項目經理確定項目出現的“麻煩點”并采取糾正措施。

項目經理要控制項目的四個領域:績效目標、成本目標、時間目標、范圍目標。

設計和編程工作通常應細分為多個小工作單元,每個單元工作周期在1~3周,并設有衡量該工作單元是否完成的里程碑。

進度監測的常用方法

在監測項目進度時,通常會問一下3個問題:

    項目的實際進展?fàn)顩r如何?
    如發生偏差,其原因是什么?
    對上述偏差應做些什么?

對于上述第3個問題,可以有以下3種答案:

    不理會偏差
    采取糾正措施使項目回到目標計劃上。
    修改計劃。

計劃工作的預算成本(BCWS):是指在給定時間內計劃所要完成工作的預算成本,或是指在給定時間內預計的努力水平。

完成工作的預算成本(BCWP):是指在給定時間內時間完成工作的預算成本。BCWP也稱為掙值,用于測量完成多少工作。

完成工作的時間成本(ACWP):是指在給定時間內完成工作的實際支出成本。

成本差異:BCWP-ACWP

進度差異:BCWP-BCWS
